【区安置房项目管理部——明水组】心系安置房 奋战安居路(4月12日一4月18日)周工作纪实

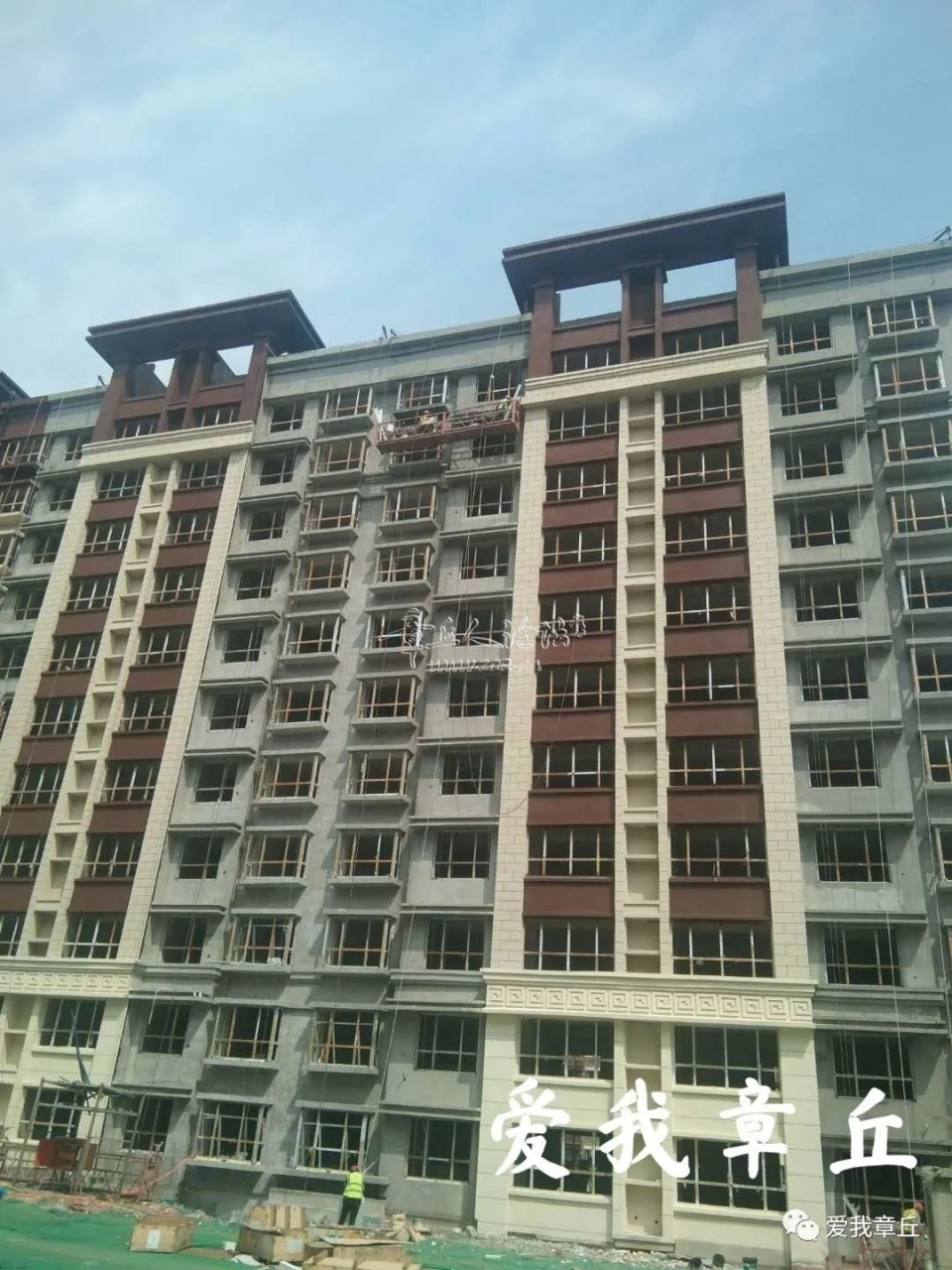

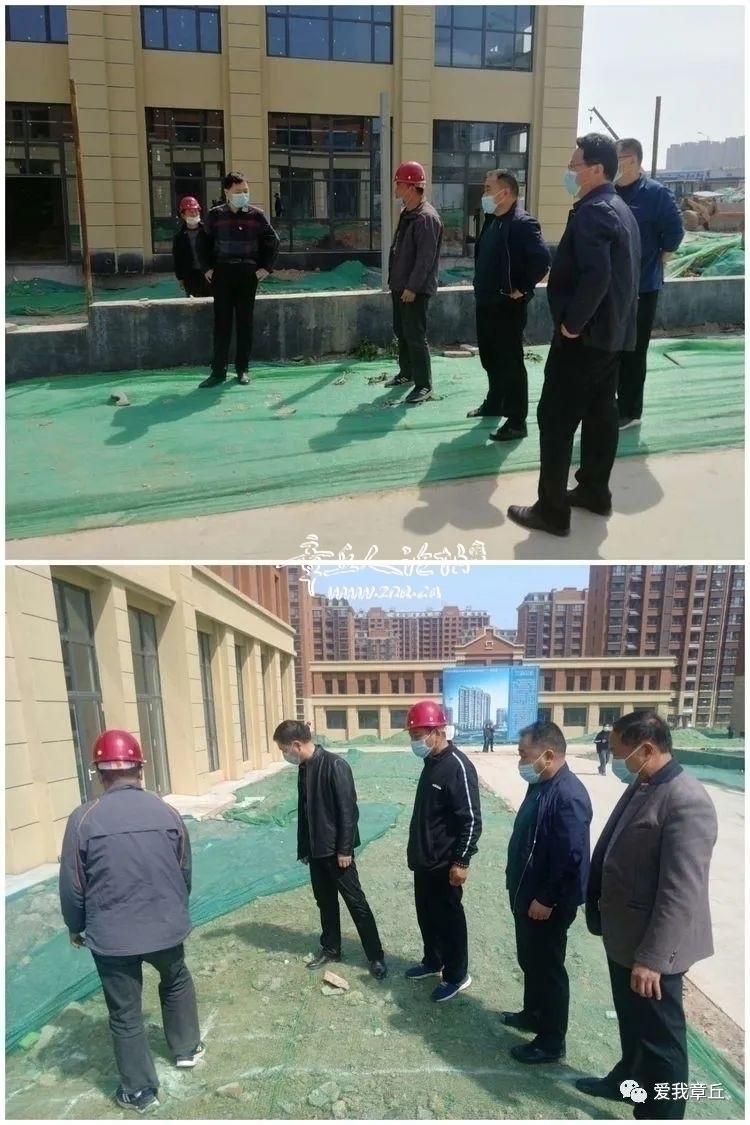

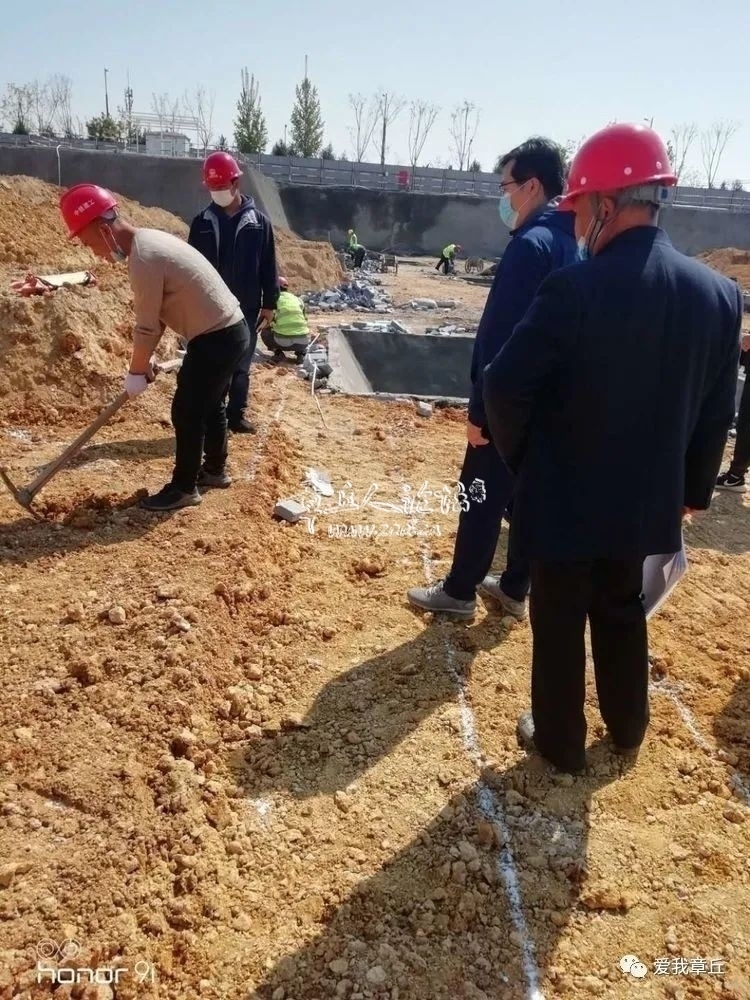

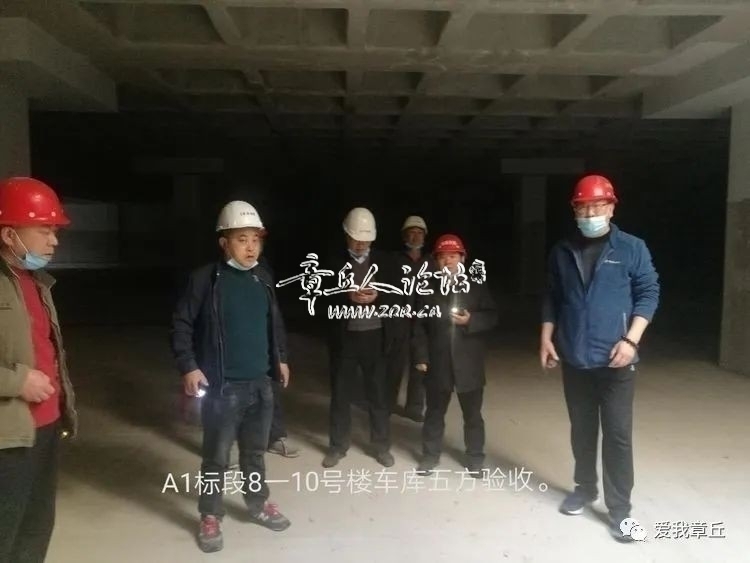

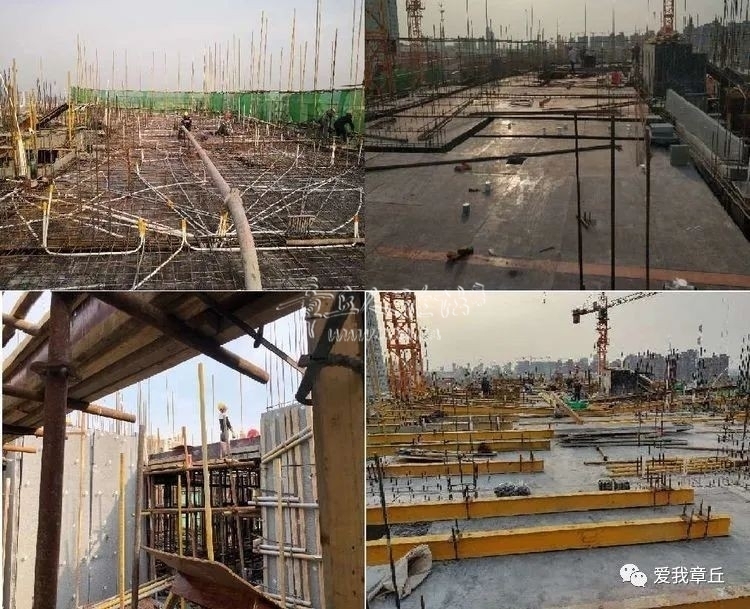

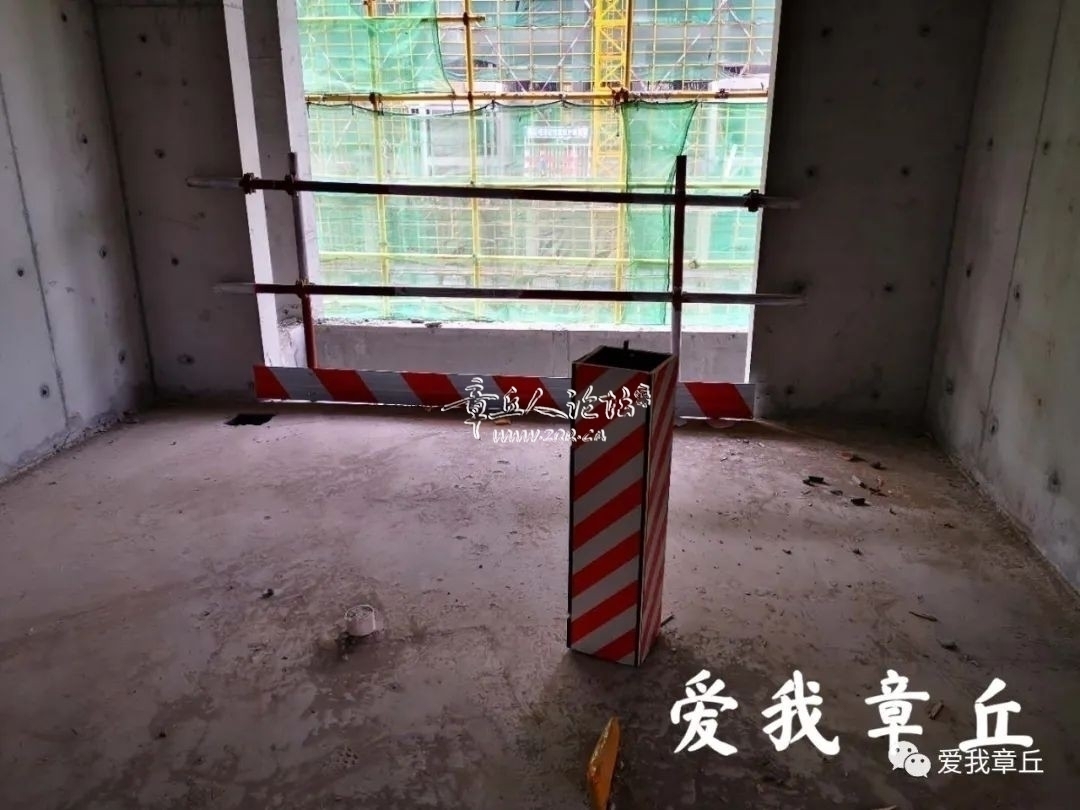

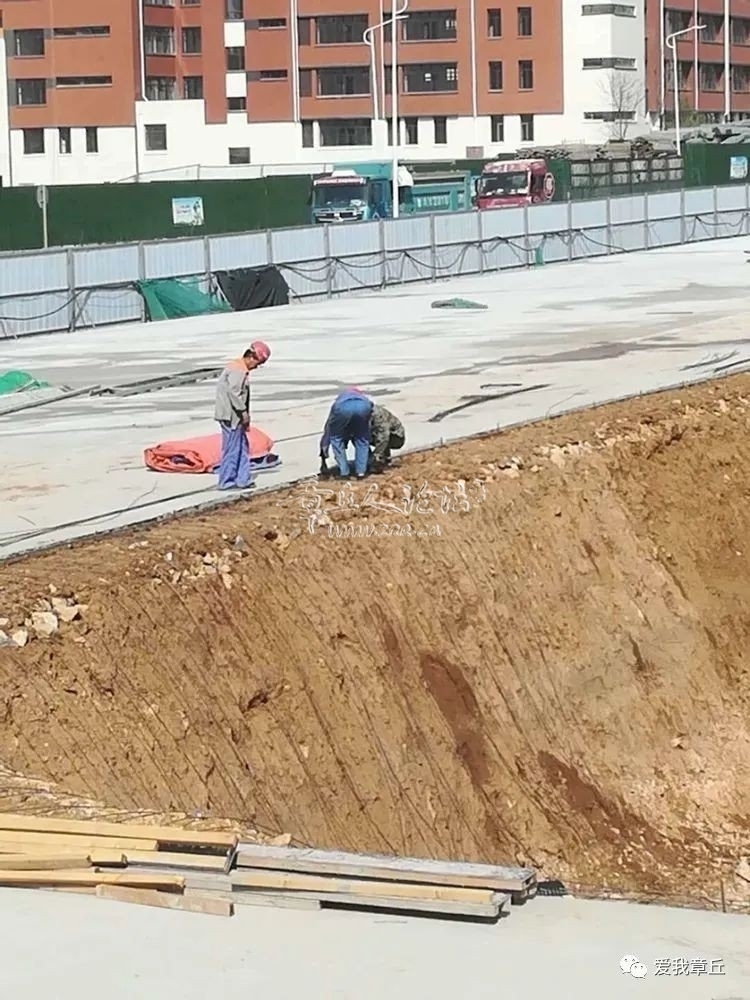

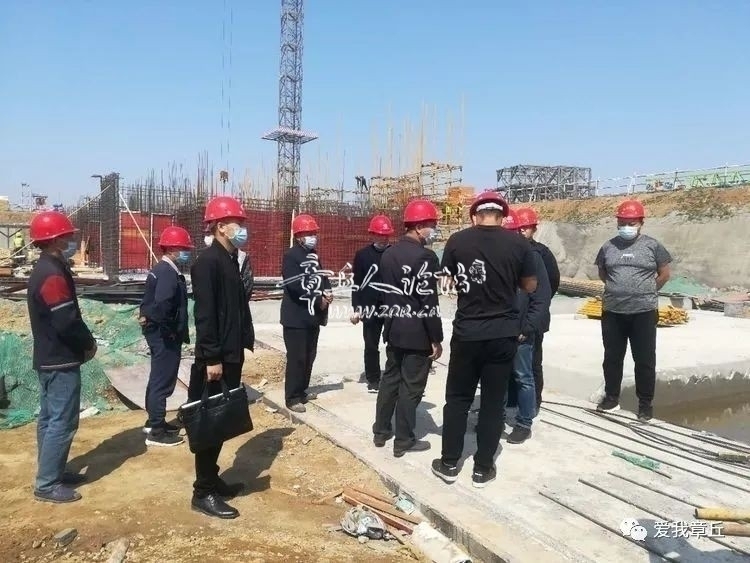

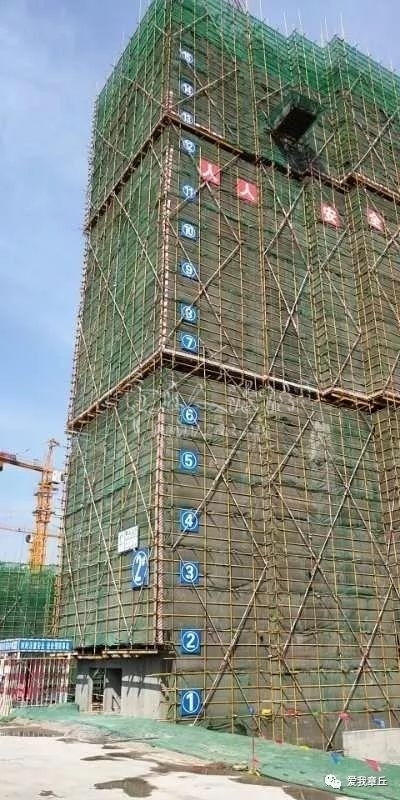

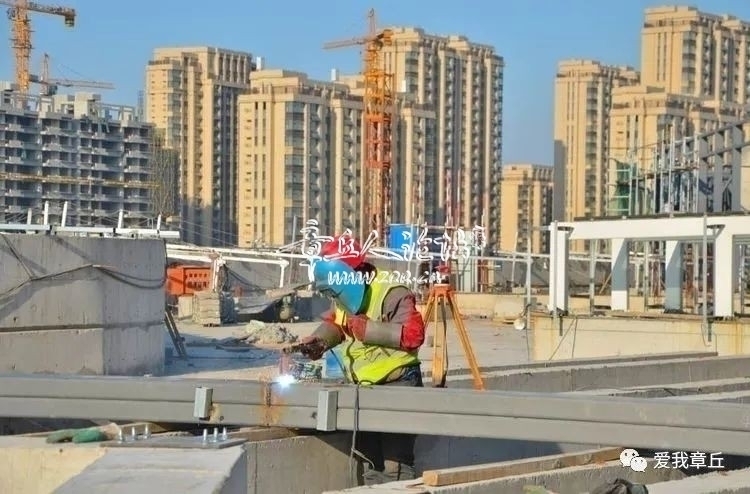

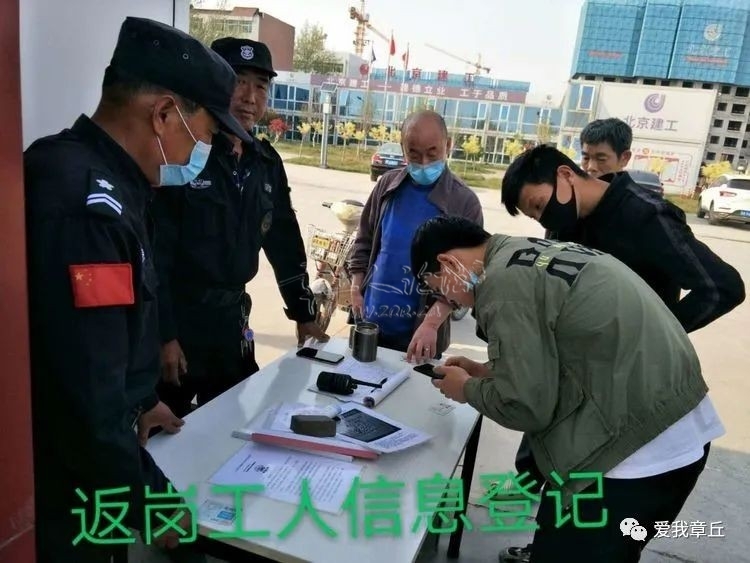

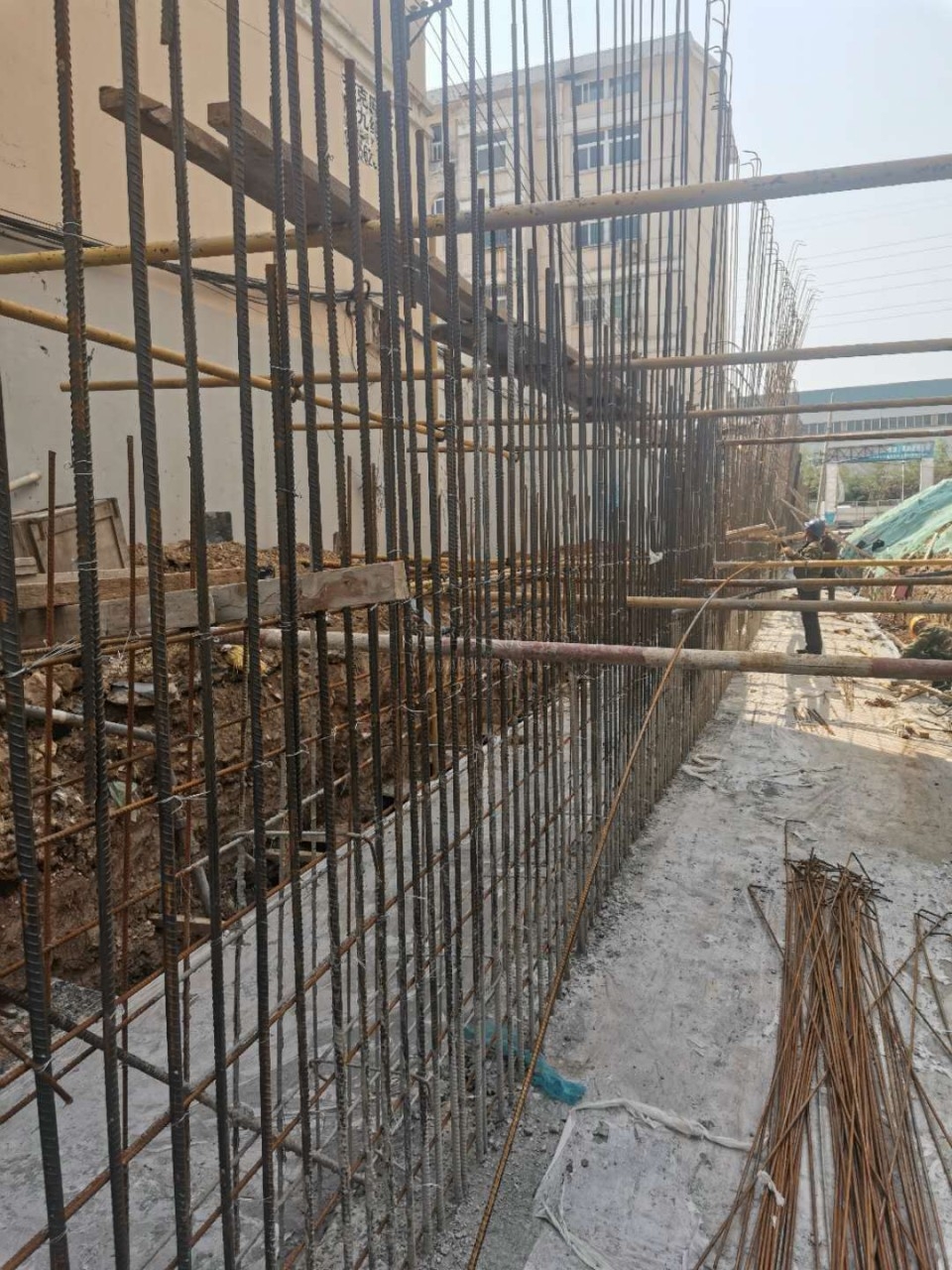

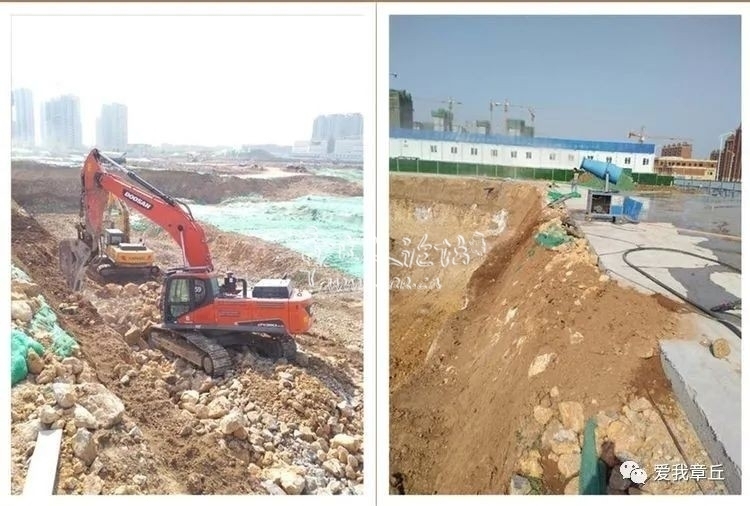

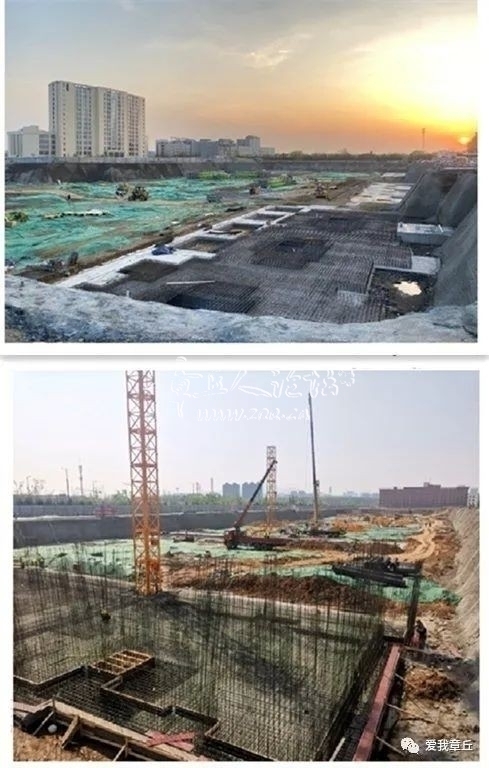

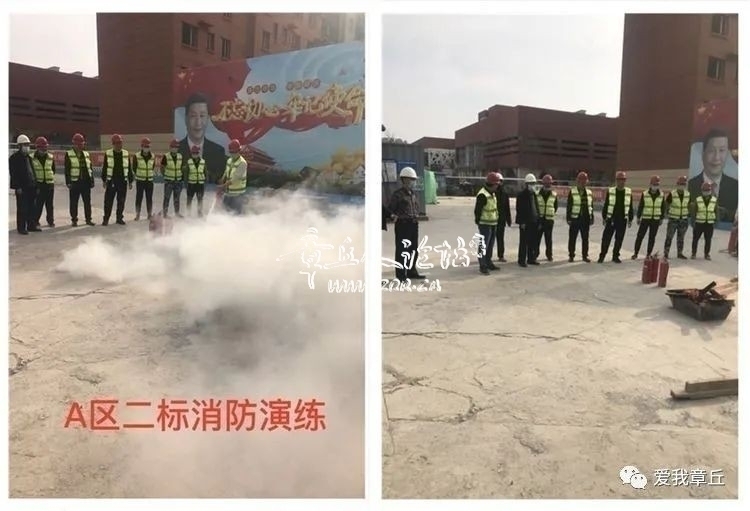

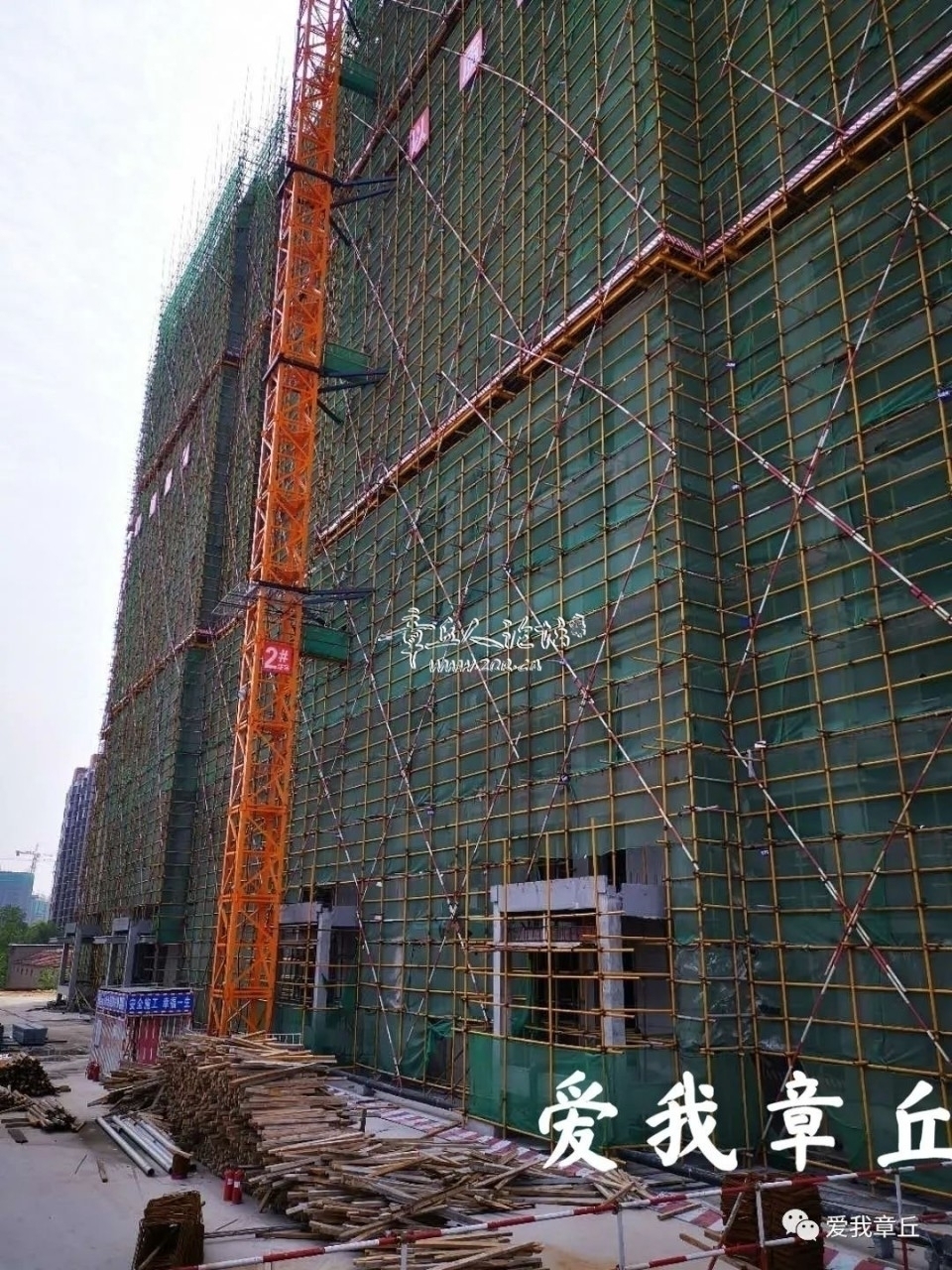

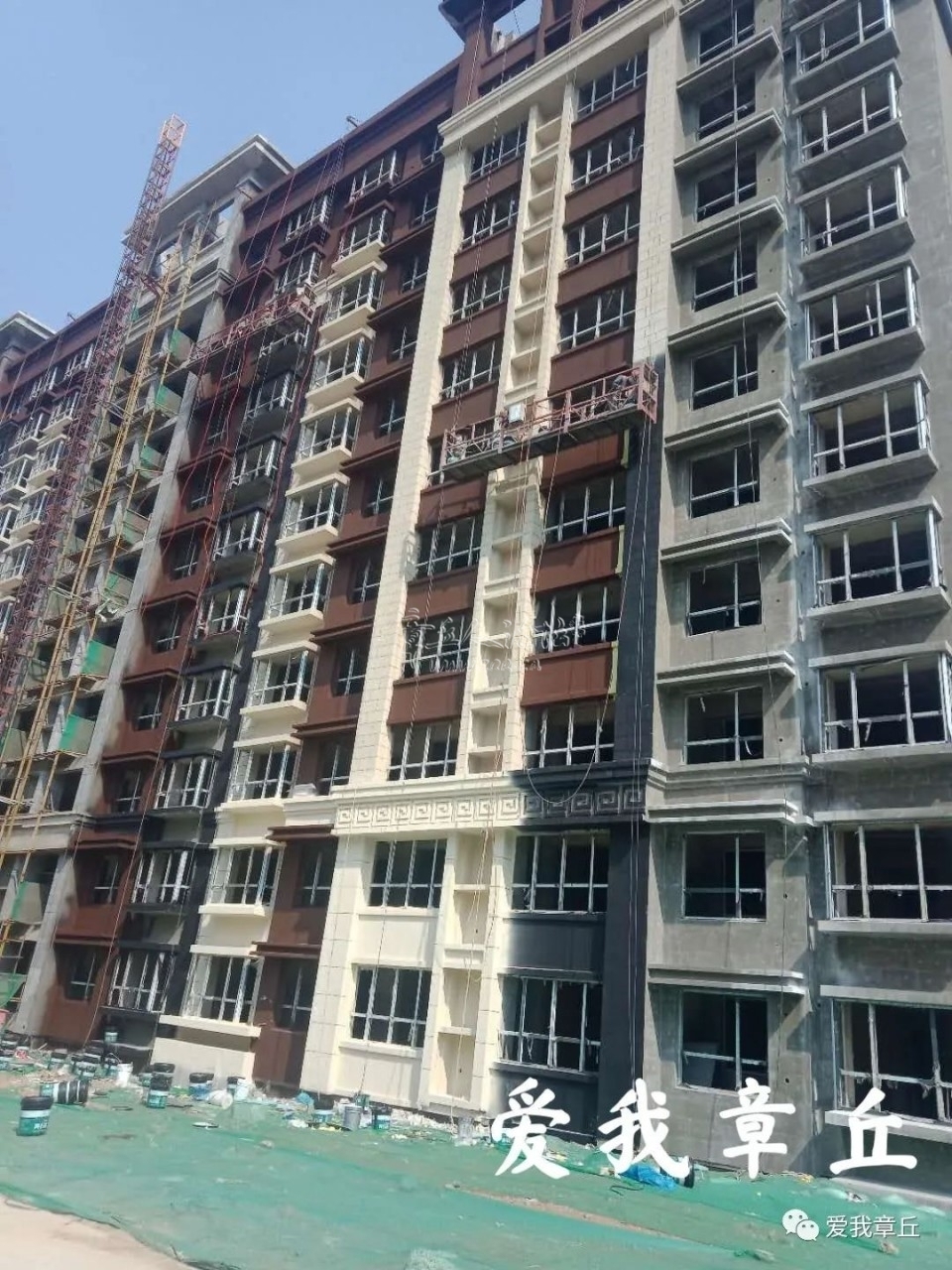

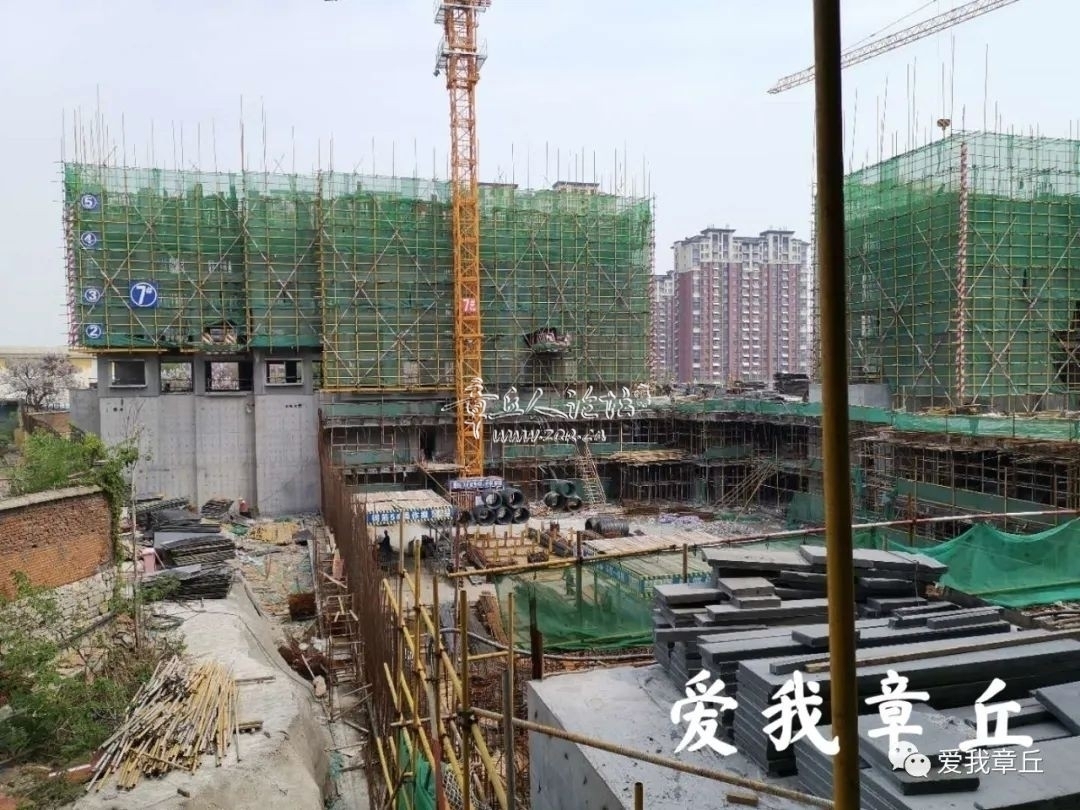

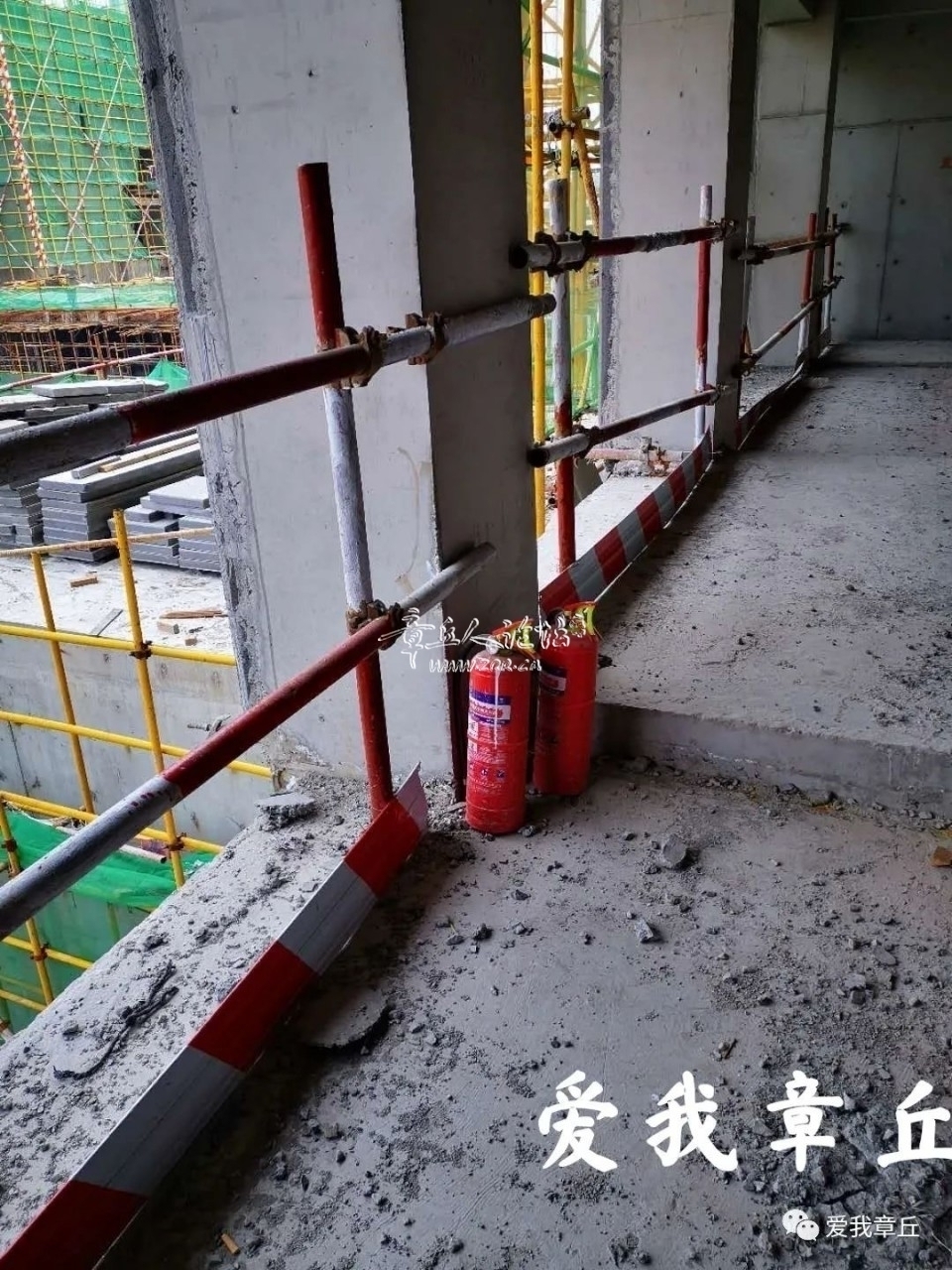

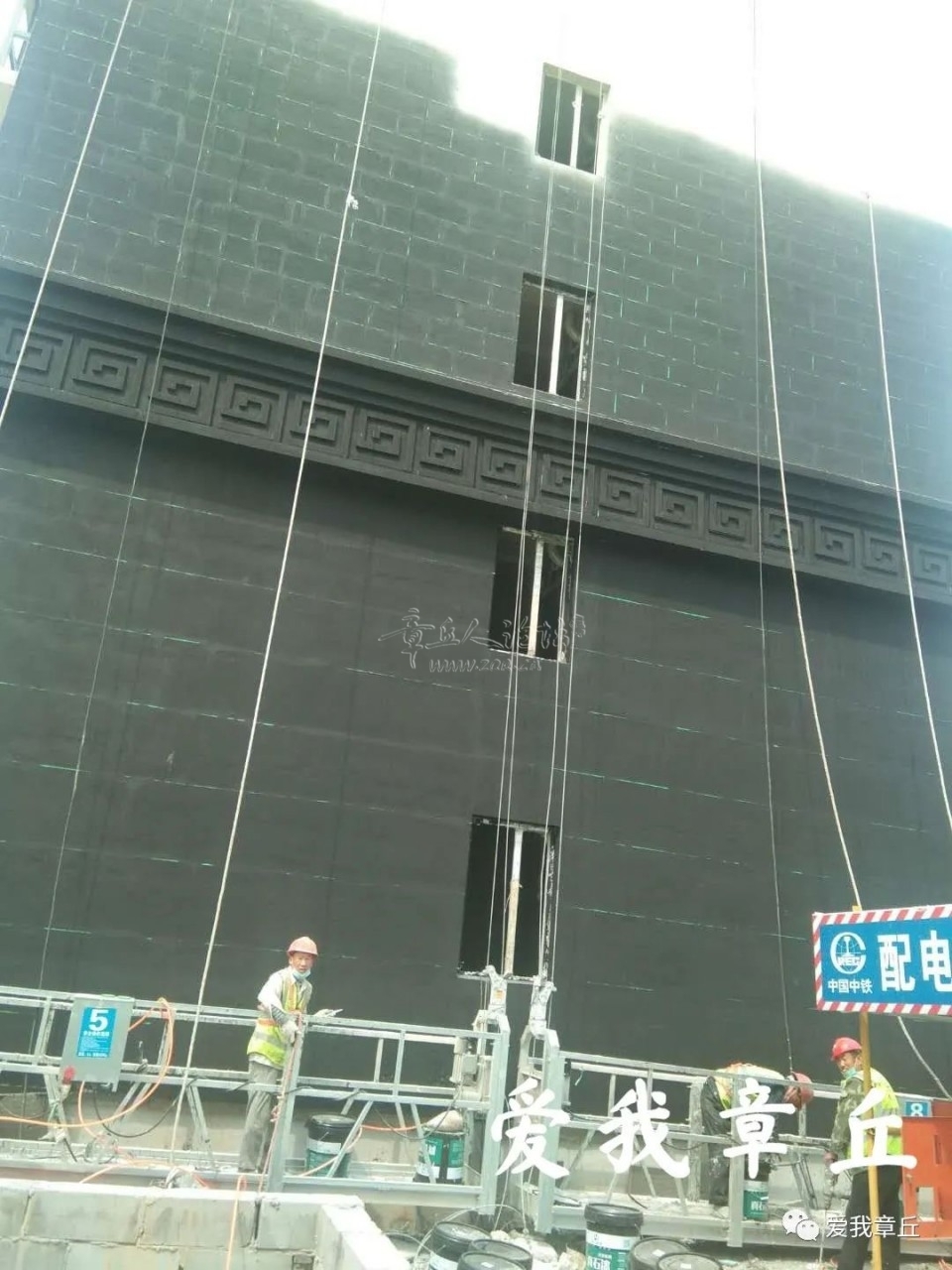

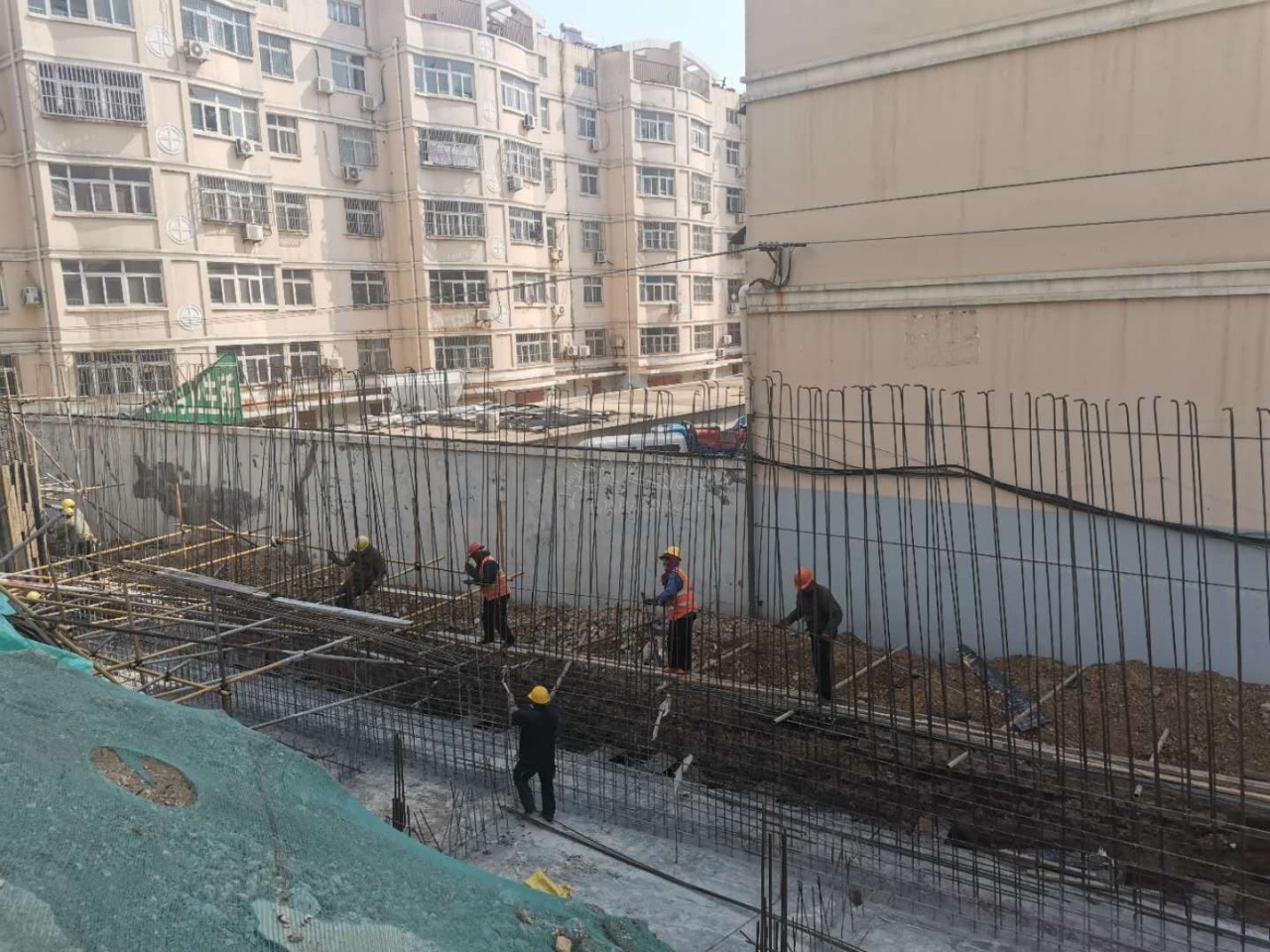

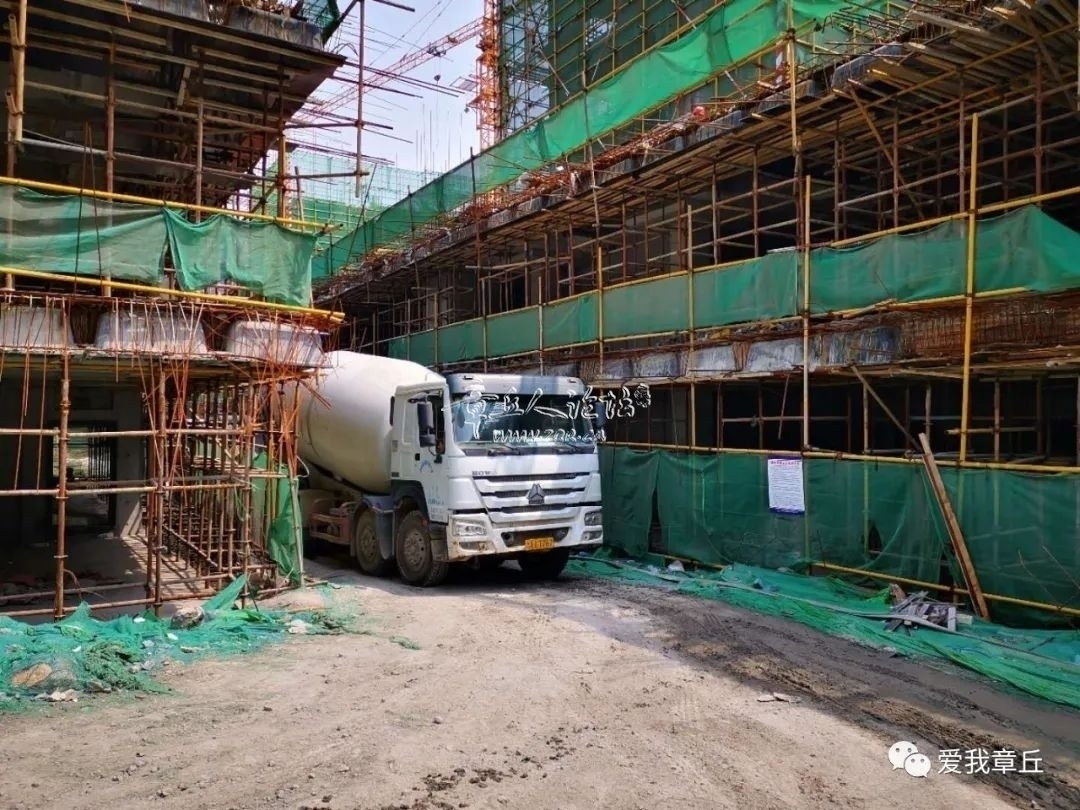

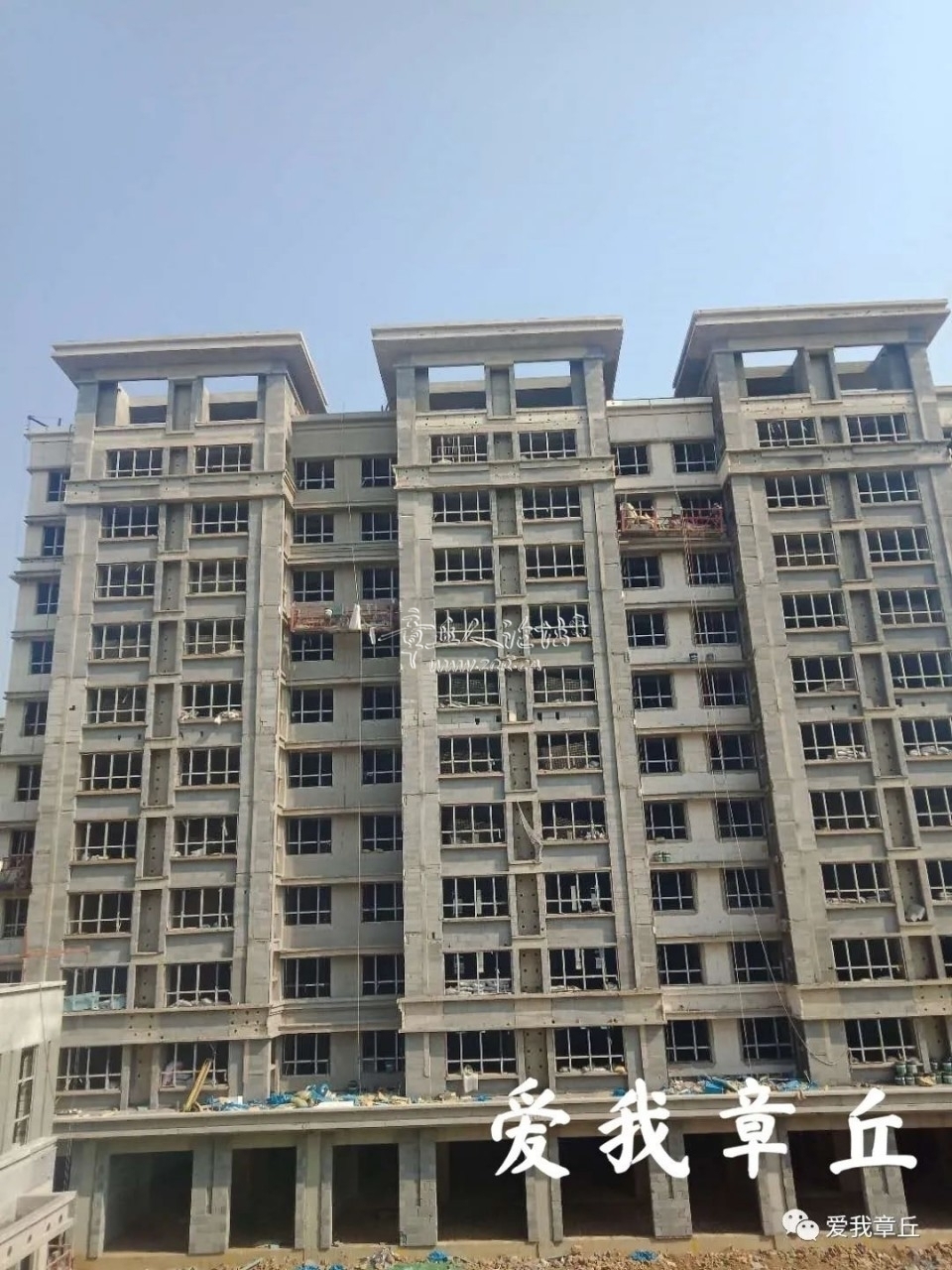

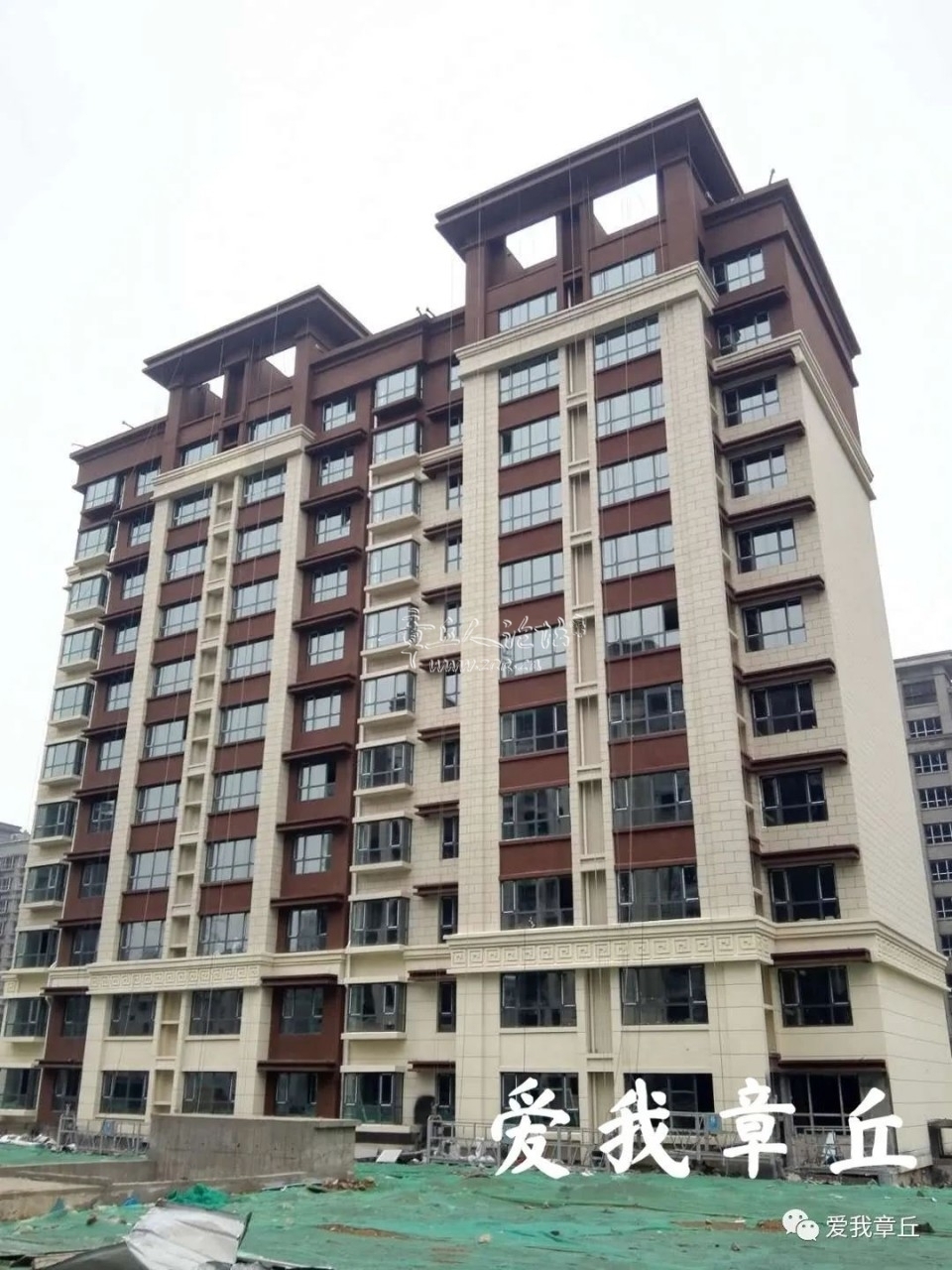

[size=0.36]本周工作,廉坡安置房四号、五号楼槽基坑验槽完毕。1、8、9号楼筏板钢筋绑扎中。白云路以西安置房A区,基坑北侧硬化已达90%,基坑支护已开始施工。党校街南首,八栋楼主体施工中,二号楼17层顶板钢筋绑扎40%。东风煤矿老矿区,1至7号楼幼儿园及车库竣工收尾,室外绿化施工中。老四中沿街内墙粉刷已完成75%。老四中周边B区正在进行室外绿化,A1.A2.C区室内装修中。明水组全体工地代表,愿为群众能住上满意的安置房,贡献出自己的一份力量。 [size=0.36]指挥部周林主任、冯兆鑫主任到官庄安置房调研。 [size=0.36]指挥部周林主任,冯兆鑫主任到老四中周边视察工程进度,现场办公,解决施工中遇到的问题。 [size=0.36]康军主任柏见水组长,到老四中周边项目查看室外施工情况,针对挡土墙,提出了更合理的施工方案。 [size=0.36]老四中周边防火演练。通过本次防火演练,增强消防意识,杜绝火灾隐患,提高了对火灾扑救的组织和处理能力。 [size=0.36]明水组组长柏见水,陪同区委督查室赵主任来老四中沿街调研,并实地查看施工进度。 [size=0.36]老四中沿街商业,钢结构造型焊接中。 [size=0.36]为提前竣工,晚餐后,继续加班,追赶工期(老四中沿街商业) [size=0.36]康军主任、柏见水组长到东风煤矿老矿区,督导电力施工单位加快施工进度,争取让老百姓更早的住上安置房。 [size=0.36]康军主任调度电瓷厂项目进度。 [size=0.36]质安站对廉坡安置房项目安全资料进行现场检查。 [size=0.36]人防办到廉坡安置房做人防交底。 [size=0.36]廉坡安置房,对地下车库基坑进行联合验收。 [size=0.36]廉坡安置房项目,对六号楼槽部分楼开始进行筏板钢筋绑扎。 [size=0.36]廉坡安置房参建三方集中学习安全知识,增强安全意识。 [size=0.36]白云路以西安置房项目基坑支护及土石方开挖工程专家论证会。 [size=0.36]白云路以西,基坑护坡施工,为边坡支护做准备。 [size=0.36]白云路以西安置房边坡支护开始施工。 [size=0.36]党校街安置房部分楼层施工现场。 [size=0.36]刁镇驻地旧村改造一期工程返岗工人持续入场。
|
